阿里商城

时代博川详解储能电站项目建设流程

日期:2023年05月10日 | 浏览次数:15110

储能电站是指通过电化学电池或电磁能量存储介质进行可循环电能存储、转换及释放的设备系统。

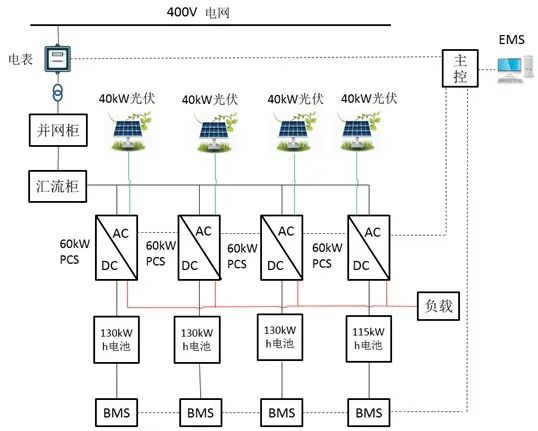

储能电站主要由四个部分组成,分别为储能电池、电池管理系统、逆变器和能源管理系统。其中电池占储能系统成本的比例最高,大约在 60% 。储能电站技术多样,针对性强。

其工作原理为通过锂电池、铅蓄电池等储能电池对电力进行存储,在用电高峰的时候释放。这能够有效解决电力在时间上的供需不平衡,提高了电力资源利用效率。

储能电站项目建设流程


01
项目前期考察

考察储能调峰项目


  • 项目可用地性质及其规模;

  • 项目所在地的配电容量配置及相关政策;

  • 电网结构及其年负荷量;

  • 接入系统的电压等级;

  • 接入间隔核实;

  • 送出线路长度和廊道条件;

  • 当地电网公司的相关政策。


02
项目建设前期资料及其批复文件


可研阶段


可行性研究分析


  • 委托当地有资质的单位进行可行性研究分析;

  • 委托当地有资质的单位进行可行性研究分析评审。


获得批复文件



  • 获得县发改委的备案;

  • 获得省/自治区国土局建设用地预审的初审意见;

  • 获得省电力公司项目初审意见及电网接入意见;

  • 获得环保局项目建设初审意见;

  • 获得城建局项目选址报告。


03
项目施工图设计




储能方案设计


  • 现场测绘、地勘、勘界、提出设计要求;

  • 接入系统报告编制并上会评审;

  • 出施工总图蓝图;

  • 各专业进行图纸绘制(结构、土建、电气等);

  • 出具产品技术规范书(作为设备采购依据);

  • 与各厂家签订技术协议;

  • 现场技术交底、图纸会审;

  • 送出线路初设可研评审上会,出电网意见。


04
项目现场实施建设



项目施工建设


  • 设备采购;

  • 储能电站区建设工作(基础浇筑、 电池集装箱安装、升压仓安装;汇流箱安装、逆变器、箱变基础建设;箱变、逆变器、直流柜、通讯柜设备安装调试试验;电气连接及电缆敷设全场接地制作焊接;储能电站区道路建设 );

  • 生活区建设工作( SVG 小室、高压室、中控室、综合用房、水泵房及设备安装;生活区道路围栏、设备间电缆沟开挖砌筑接地等 )所有设备安装、调试、试验、保护调试、电气连接、监控安装、消防设备安装、安全监控摄像等;

  • 外围线路建设、对侧站设备安装及对侧站对点对调,省调地调的调度调试等;

  • 所有设备的电缆敷设连接并试验。


05
项目后期验收


竣工前验收

项目验收


  • 省市电力建设工程质量监督站验收;

  • 省市电力建设调试所安评、技术监督验收;

  • 消防大队验收;

  • 电网公司验收;

  • 电站调试方案审核。


升压站反送电流程

工人进行反送电验收


  • 向电力公司提交反送电申请;

  • 给交易中心上报接网技术条件;

  • 与省调与地调分别签署《并网调度协议》;

  • 与电力公司签订《供用电合同》;

  • 协调确定年度《购售电合同》;

  • 下达同意机组并网文件,安排机组并网工作。


电站商业运行


电站正式运行


  • 签订验收交接书;

  • 涉网试验完成;

  • 获得电价批复文件;

  • 获得验收合格书;

  • 电站运行。



储能政策


政策支持以及科技发展的推动下,储能行业将迎来更多发展机遇。预计未来3-5年,中国储能行业市场规模将进一步增长,达到 2-3 万亿元。

其中,新能源储能市场规模将达到 1-1.5 万亿元,而其他储能市场规模也将达到 1-1.5 万亿元。


01
国家政策

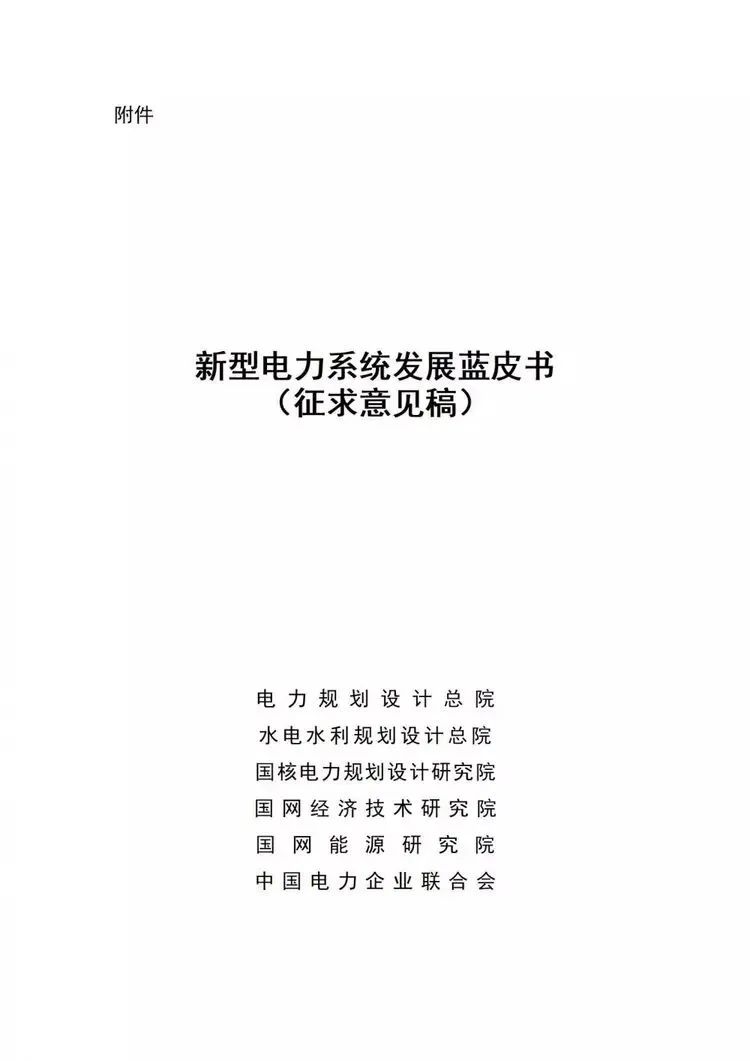

1月6日,国家能源局综合司发布关于公开征求《新型电力系统发展蓝皮书(征求意见稿)》意见的通知。

《新型电力系统发展蓝皮书(征求意见稿)》

加强储能规模化布局应用体系建设。

2030年至2045年,规模化长时储能技术取得重大突破,满足日以上平衡调节需求。

2045年至2060年,储电、储热、储气、储氢等覆盖全周期的多类型储能协同运行,电力系统实现动态平衡,能源系统运行灵活性大幅提升。

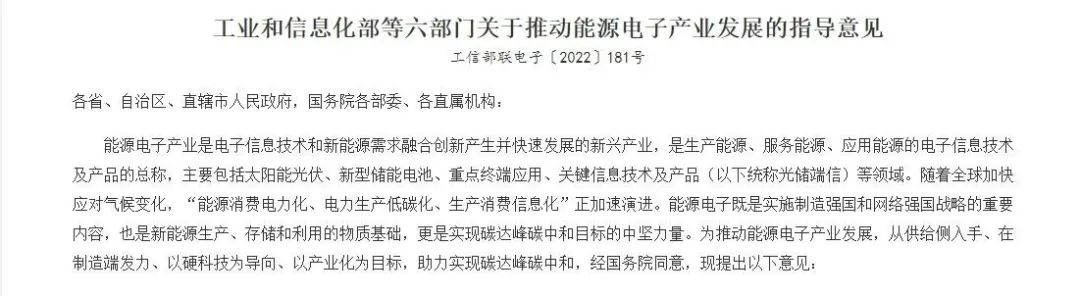

1月17日,工业和信息化部等六部门发布《关于推动能源电子产业发展的指导意见》。


《关于推动能源电子产业发展的指导意见》


意见要求引导太阳能光伏、储能技术及产品各环节均衡发展,避免产能过剩、恶性竞争。

促进“光储端信”深度融合和创新应用,把握数字经济发展趋势和规律,加快推动新一代信息技术与新能源融合发展,积极培育新产品新业态新模式。

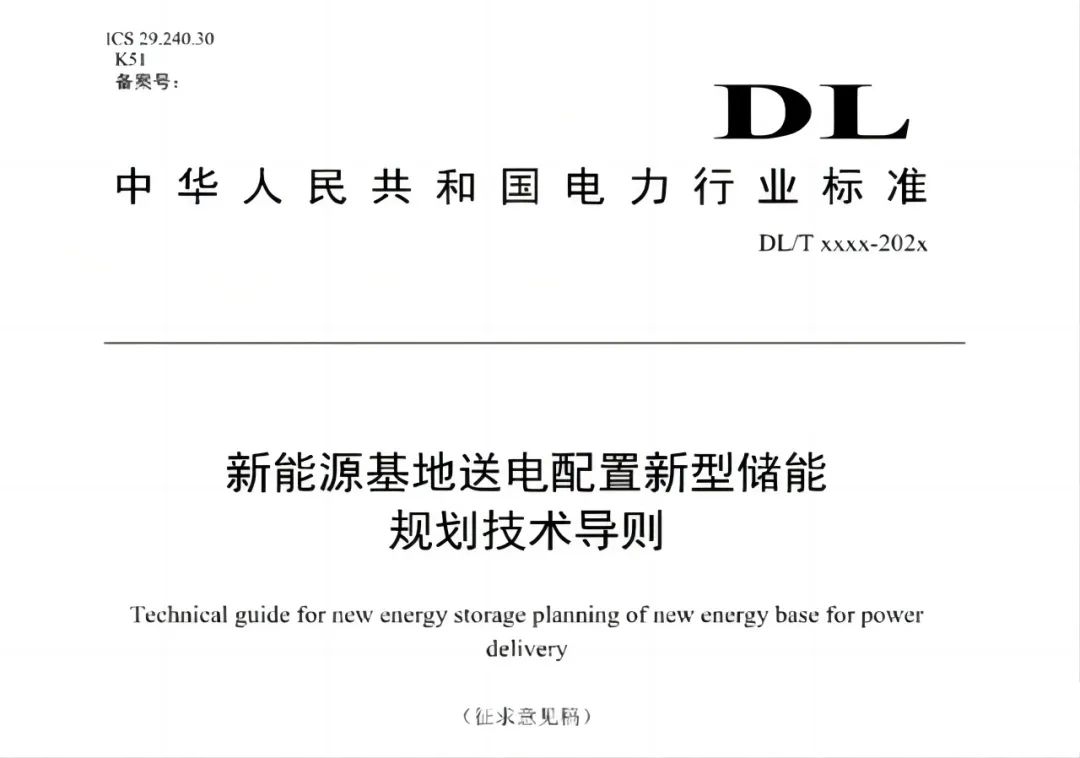

2月21日,由国家能源局牵头的行业标准《新能源基地跨省区送电配置新型储能规划技术导则》(征求意见稿)对外发布。

《新能源基地跨省区送电配置新型储能规划技术导则》

导则将用于指导新能源基地跨省区送电配置的新型储能规划,明确相应的技术原则。

主要技术内容包括:术语与总则、配置容量分析、规划选址、技术选型、布局与接入系统、电力系统二次、技术经济性分析等。

02
各省跟进政策

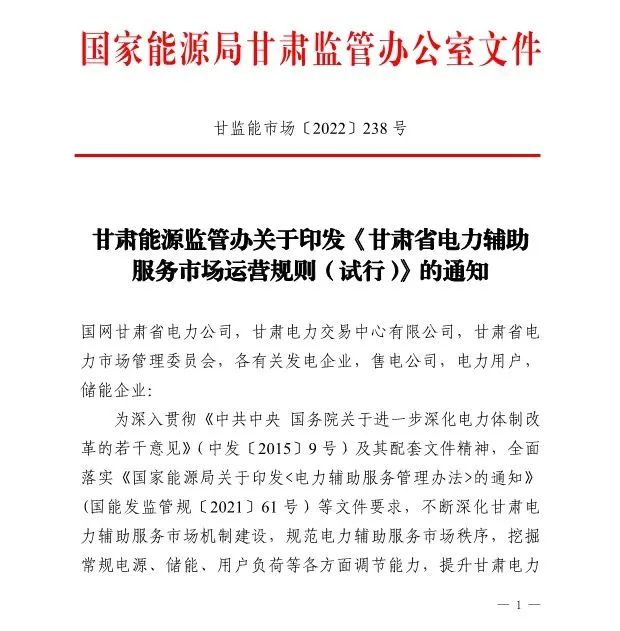

1月5日,国家能源局甘肃能源监管办发布《甘肃省电力辅助服务市场运营规则(试行)》。

《甘肃省电力辅助服务市场运营规则(试行)》

储能资源交易包括调峰容量市场交易和调频辅助服务市场交易。储能充电功率应在 1 万千瓦及以上、持续充电 2 小时及以上,具备独立计量和AGC功能。

调峰容量市场交易,是指针对独立储能设施的投资建设成本,按调节容量(能力)进行竞价获取补偿的交易。

独立储能按其额定容量参与调峰容量市场交易,申报和补偿标准上限暂按 300 元/(MW·日)执行。

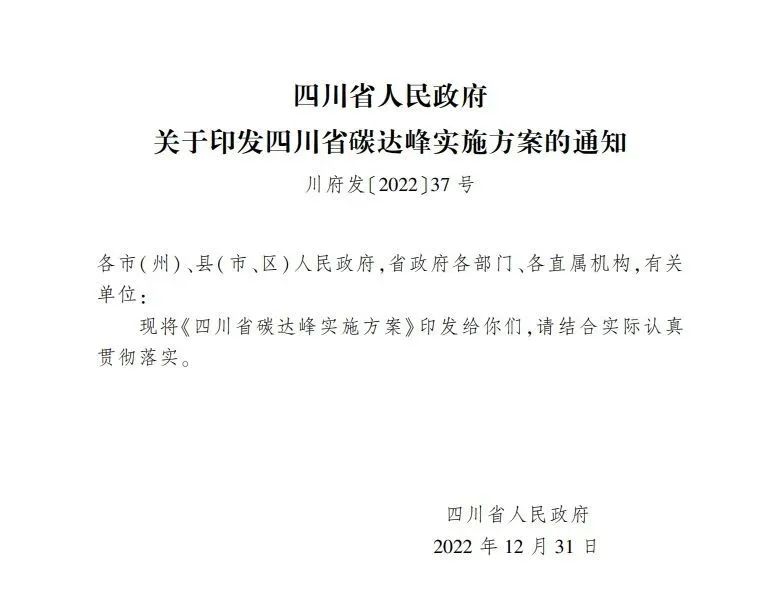

1月11日,四川省发展改革委、四川省能源局印发《四川省能源领域碳达峰实施方案》的通知。《四川省能源领域碳达峰实施方案》

通知指出,加快建设新型电力系统。

加强大容量电化学、压缩气体等新型储能技术攻关、示范和产业化应用,研发熔盐储能供热和发电、飞轮储能、高温相变材料储热等关键技术。

开展百兆瓦级高原光储电站智能运维技术与应用示范。

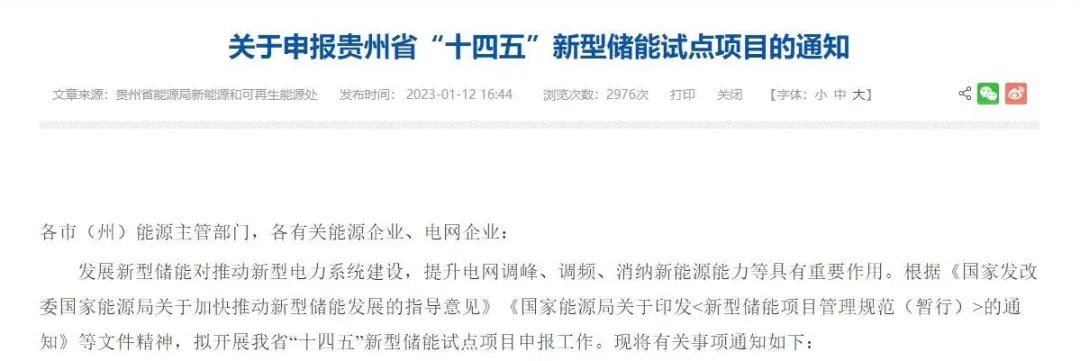

1月12日,贵州省能源局发布《关于申报贵州省“十四五”新型储能试点项目的通知》。

《关于申报贵州省“十四五”新型储能试点项目的通知》

通知要求,新型储能项目应结合电源侧、电网侧、用户侧多元化需求开展建设,有效提升与源网荷储协调互动能力,保障新能源高效利用,提高电力系统灵活调节能力和安全保障能力。

项目类型包括但不局限于电化学储能、压缩空气储能、飞轮储能等。本次报送新型储能示范项目将纳入贵州省“十四五”新型储能发展专项规划。

申报单位需于2月20日前将申报情况及材料报送贵州省能源局新能源处。

随着中国政府推动储能行业发展的政策不断完善,储能行业将获得更多政策支持,形成更完善的政策环境,从而推动行业发展。



上一篇:两河口雅砻江水电站将建成世界级清洁能源基地巨型“充电宝”
下一篇:新型储能技术革新,助力新能源消纳
